国产精品99久久99久久久动漫,成人综合伊人五月婷久久,成熟丰满熟妇高潮xxxxx视频,熟女俱乐部五十路六十路av

  簡體中文 / English
        股票代碼:603291
網站首頁 關于我們 核心業務 人力資源 聯系我們
公司動態    > 新聞資訊 > 公司動態
公司動態 員工天地 行業新聞 信息披露

王英水廠高壓配電室改造項目順利完工
作者:咸寧聯合水務有限公司 盧嘉琦 發布時間:2024-9-29 15:02:18

王英水廠二期項目建設工程是保障咸寧市主城區供水安全的重大民生項目。本項目建設單位為咸寧市政府投資項目建設管理局,承建單位為武漢市水務建設工程有限公司,運營單位為咸寧聯合水務有限公司,項目建設周期為28個月,計劃于2024年12月竣工。

隨著王英水廠二期新建構筑物的施工陸續接近尾聲,新建廠區部分已進入設備安裝調試階段,同時一期廠區內的改造項目也逐步開始動工。王英水廠一期廠區內改造內容主要包括高壓配電間、變頻器室、送水泵房、次氯酸鈉制備間和污泥脫水間改造等內容。

9月19日由咸寧市項目局牽頭組織施工單位、監理單位和運營單位于咸寧聯合水務辦公樓會議室召開了有關王英水廠二期高壓配電間改造及外電改造的施工方案討論。會上各方就施工組織、施工步驟、施工安全、應急措施等方面的問題進行了深入探討,最終各方共同確認高壓配電間改造和外電改造的方案,并就9月25日開始改造的時間達成一致意見。

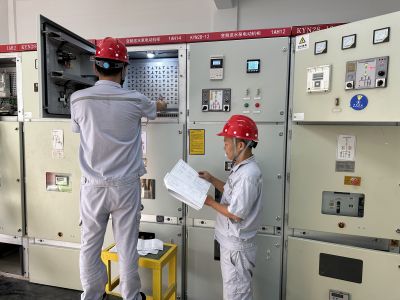

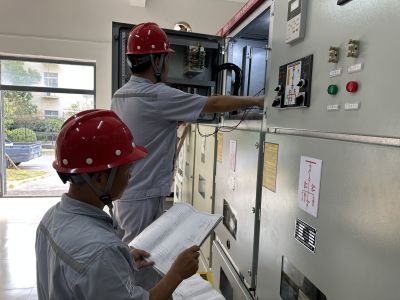

9月25日早晨六點,高壓配電間改造的施工工人陸續入場,施工單位開始傅工線一側高壓電動機和電容補償柜的并柜工作,為盡可能的減少施工過程中對王英水廠用電的影響,機電設備部電氣工程師萬朝偉也全程在現場配合,指導拆線與柜體安裝工作。下午六點,隨著室外高壓電線桿上刀閘“咔嗒”一聲合上,傅工線的進線柜三相指示燈亮起,傅工線一側的并柜工作順利完成。

9月26日凌晨十二點半,為配合第二天早上高壓配電室小纜線一側的改造工作,機電設備部的人員在盡可能不影響市民用水的情況下,快速將主供電源進行切換,做到了既不影響供水,又能為王英水廠二期施工創造安全條件。

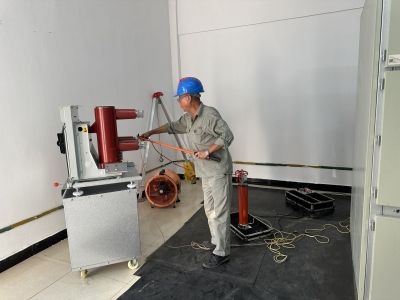

9月26日早晨六點,施工單位人員準時在高壓配電間開始了小纜線一側兩臺高壓電動機柜的并柜工作,為了盡快完成高壓配電室的改造工作,降低供水安全隱患,工人們爭分奪秒的搶施工進度。終于,在下午五點鐘,高壓配電間新增的4臺高壓柜在檢測人員對其進行交接實驗檢驗合格后,4臺高壓柜均順利通電,可順利開展后續的調試工作。

至此,為期兩天一夜的高壓配電室改造工作順利完成。高壓配電室改造完成也將推進送水泵房新增高壓送水機組的調試工作,一旦新增高壓送水機組上線,王英水廠的供水可靠性也將進一步得到提升,居民用水也將更有保障。

,


相關新聞
·喜報|咸寧聯合水務員工榮獲咸寧市工貿行業安全生產“能力提升”培訓班結業考試三等獎
·實施城市更新活動,協同推進城市節水——聯合水務湖北區域積極開展“節水宣傳周”活動
·提升抄表水平,優化服務質量——連云港市自來水有限責任公司蒞臨江蘇聯合水務科技股份有限公司交流
·修水縣住房和城鄉建設局、縣發改委及縣財政局成員單位蒞臨瑞昌聯合水務有限公司調研
·深化國際交流合作 共促水務創新發展——以色列現代水務和農業企業代表團赴江蘇聯合水務科技股份有限公司參觀考察
收藏本頁 打印本頁 關閉本頁

首頁 | 關于我們 | 新聞資訊 | 核心業務 | 人力資源 | 聯系我們
地址:中國·上海長寧區遵義路100號南豐城B座3611室 郵編:200051 Call Us: +86 21 52081230
網站編輯部郵箱:web@united-water.com ICP備案許可證號:蘇ICP備2021040120號 版權所有:江蘇聯合水務科技股份有限公司
